平成26年度 春 基本情報技術者試験 【問7】(その2)

Blog:IT・情報処理BLOG |

ソフトⅡコース担当 ブログのおにーさまこと高橋です。夏休みも半分終わりました。いかがお過ごしですか。

さて今回は、先週の設問1に続き平成26年度春期基本情報技術者試験午後問7設問2と設問3の解説です。

問7
設問2
先行作業に注意して表2を完成すると、次の表になります。

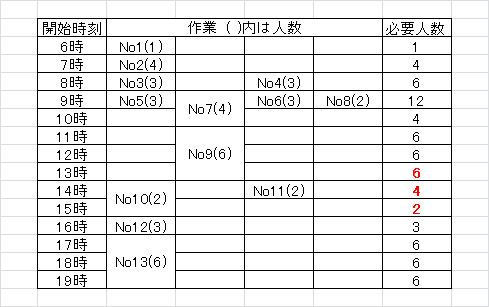

201408111空欄dはウです。設問1より14時間で完了することがわかっているので、時刻19時で完了しない場合、間違えていることになります。

作業No9を11時に開始するには、No7を11時に終了しておかねばならず、No7には余裕がありません。同様にNo9を11時に開始するにはNo8を11時に終了しておかねばなりませんが、No8は10時に完了しています。従ってNo8は1時間ずらして10時開始でも問題ありませんが、解答群にはありません。No5、No6はNo10、No11の先行作業なので、14時までに終了していれば問題ありません。この2つの作業を10時以降13時開始までのいずれかの時間に移動することができます。空欄eの解答群で該当するのはアです。

クリティカルパス上でない作業は遅らせることができます。遅らせることにより、人数を減らすことができるのであれば移動します。移動により人数が増える場合もあるので注意が必要です。空欄eでのNo5を10時に移動し、更にNo6を11時に移動すると、逆に11時が9人になってNo6を移動しない場合と変わらなくなってしまいます。今回は問題にNo5、No6、No11の開始時間を見直すということが書いてあるので、この3作業を移動して人数が最小になるように考えると次の表になります。

201408112空欄fはウです。

設問3
全体の作業時間を縮めるには、クリティカルパス上の作業時間を縮める必要があります。解答群でクリティカルパス上の作業を指定しているのは、アとオです。

2014年(平成26年度)春期の解説

Date:

神戸電子の
IT・情報処理学科
についてもっと知りたい!

Webアプリケーション等のシステム管理、設計、開発が行える総合的なITエンジニアを育成する学科です。

学科紹介を見る (神戸電子サイト)

学科紹介イメージ
Info神戸電子からのお知らせ

Tagタグ

Teamライターチーム紹介

神戸電子オフィシャルSNS

オープンキャンパスなどの
誰でも参加OKの楽しいイベント
やブログの最新記事などお届けします!

ページの上へ移動
